溪洛渡左岸地下电站主厂房1#机组土建主体施工完成
 |

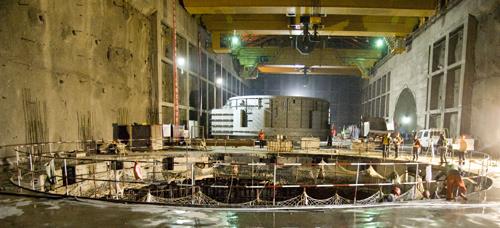

| 4月1日上午,溪洛渡左岸地下电站主厂房1#机组发电机层板梁混凝土浇筑完工。(吕景璟 摄) |
本网讯(袁国栋 报道)4月1日上午,溪洛渡左岸地下电站主厂房1#机组发电机层板梁混凝土浇筑完工。首台机组具备向机电标二次交面条件,标志着左岸地下厂房机组砼浇筑全面进入土建向金结二次交面阶段。
2011年溪洛渡左岸主厂房机组砼浇筑施工任务重、工期紧,又与机电标交叉作业,施工干扰极大。为保证如期交面,葛洲坝集团溪洛渡施工局成立特别施工小组,采取逐个击破的方式对即将交面的各台机组全方位跟踪。针对溪洛渡左岸主厂房1#机组风罩层结构复杂的特点,调整策略,指导施工队伍分区分块有序进行施工,确保了机组土建施工项目的按期完成。
发布日期:2011年04月08日
